人を幸せにする人になろう

松岳山8日目(4月3日)

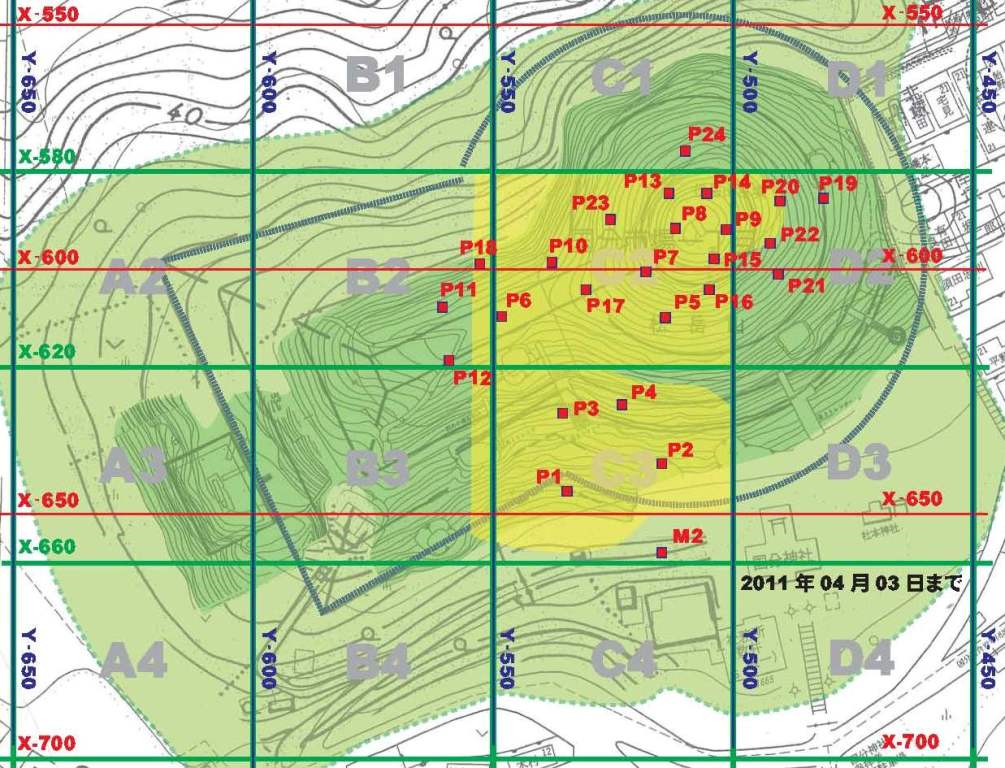

00bd04f7.jpg◆岸本・濱道・高島・橋本(13~)・道上
◆昨夜、メールチェックすると、いろいろ不義理を働いていることを痛感するが、現場中は処理できない。みなさまお許しを・・・。なんか、昨夜はぐっすり気持ちよく寝て、かなり回復した気分。
◆【基準点】後円部の東側、住宅地までの新たな紙に進むため、岸本・道上で基準点測量を行う。後円部墳頂東縁のP9から、P19からP22の4本を打設。うち2点の水準移動を行う。
◆【くびれ部】基準点測量の間、P10にマシンを据え、昨日からの北くびれ部の続きを濱道・高島で測量する。P10より下は急な斜面。心配したとおり、濱道が何度かずり落ちたらしい。基準点測量の終了後、岸本・道上が引き継ぎ、急斜面を1m間隔で標高49mまで、12mほど下がる。これでC2の紙の左上隅は完了する。
◆後円部の墳頂の西側。そのあと、C2の未完部である墳頂の北側から西側にかけてを埋めるため、新たにP23を打設(ついでにP24も)。ブッシュがひどいが、鉈で伐開し、スムーズに完了した。最後に、墳頂北側について、P13から数本入れて、C2の紙は完了させることができた。
◆一方、後円部東側は、サラのD4の紙を作り、濱道・高島、それに午後からは橋本が合流し、3人で測量する。標高65mまで、50㎝間隔で入れる。図面がイマイチだし(失礼!)、要所では25㎝間隔の等高線も必要だが、これは明日、助けを出さないと難しいだろう。手直しが必要だが、ある程度、面積をかせいでくれたのでねらい通り、というところ。
◆明日は、もう1枚の新紙を用意する必要があるが、さてと、どこを攻めるか考えものである。班割りを含めて智恵の働かせどころだ。

この記事にコメントする

お名前
タイトル
文字色
メールアドレス
URL
コメント
パスワード   Vodafone絵文字 i-mode絵文字 Ezweb絵文字

この記事へのトラックバック

この記事にトラックバックする:

プラグイン

カレンダー

08 2024/09 10
S M T W T F S
2 3 4 5 6 7
8 9 10 11 12 13
16 17 18 19 20
22 23 24 25 26 27 28
29 30

カテゴリー

フリーエリア

最新コメント

最新トラックバック

プロフィール

HN:
雲楽
年齢:
60
性別:
男性
誕生日:
1964/03/22
職業:
大学教員
自己紹介:
兵庫県加古川市生まれ。高校時代に考古学を志す。京都大学に学び、その後、奈良国立文化財研究所勤務。文化庁記念物課を経て、現在、大阪の大学教員やってます。血液型A型。大阪府柏原市在住。

バーコード

ブログ内検索
